Nigeria: ackreditering som Access Point Provider

E-fakturering i Nigeria: bli ackrediterad Peppol Access Point Provider

Bli ackrediterad Access Point Provider hos NRS för Nigerias e-faktureringssystem i eget namn, på Peppol-infrastruktur som Qvalia driftar.

  • Egen ackreditering, Peppol-identitet och PKI-certifikat
  • Accesspunktsinfrastruktur som Qvalia driftar
  • Stöd genom NRS test- och lanseringssteg
  • White-label-applikation och API:er för era kunder

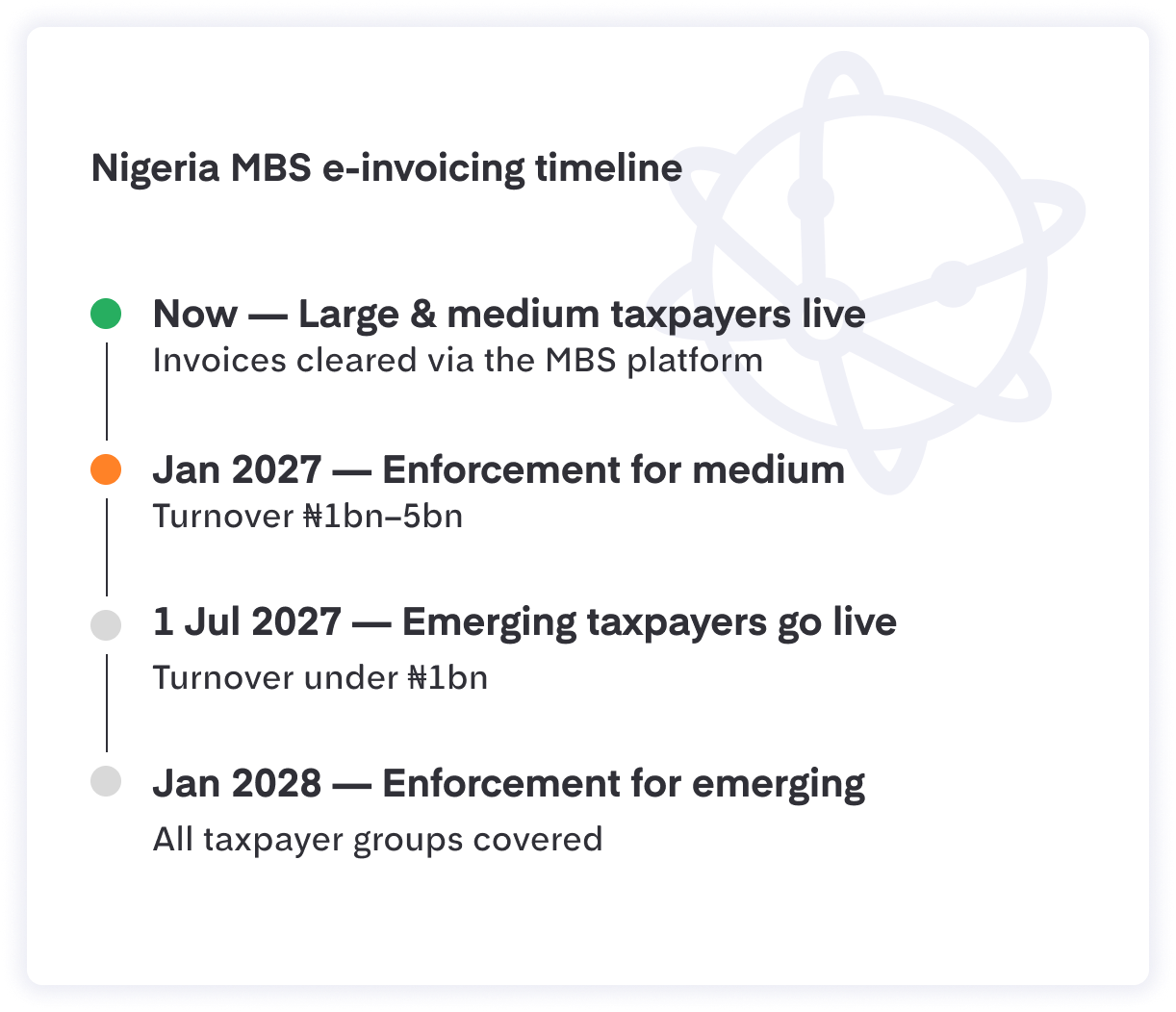

Tidplan för e-fakturering i Nigeria

Medelstora skattebetalare startade den 1 juli 2026. Kontrollen för företag med en årsomsättning på 1–5 miljarder ₦ börjar i januari 2027, och mindre företag startar den 1 juli 2027. Varje fas för med sig en ny grupp företag som behöver en Access Point Provider.

Bli Access Point Provider för Nigerias e-faktureringssystem

Nigerias system för e-fakturering och elektronisk skatterapportering, Merchant Buyer Solution (MBS), bygger på Peppol-ramverket, med Nigeria Revenue Service (NRS) som Peppol-myndighet. Företag ansluter via ackrediterade Access Point Providers (APP), som utbyter PINT NG-fakturor och överför fakturadata till NRS. Med Egen accesspunkt är er organisation ackrediterad och har rollen som Access Point Provider, medan Qvalia driftar den underliggande infrastrukturen.

Er ackreditering, era kunder

Ni har Service Provider Agreement med NRS, medlemskapet i OpenPeppol, accesspunktens identitet och PKI-certifikatet, och ni äger relationen med era kunder i Nigeria.

Infrastruktur som Qvalia driftar

Qvalia driftar accesspunktsinfrastrukturen, övervakningen, underhållet och nätverksuppdateringarna, och stöder er genom de tekniska teststegen.

För tjänsteleverantörer i Nigeria

För IT-tjänsteföretag, leverantörer av affärs- och ekonomisystem samt outsourcingleverantörer etablerade i Nigeria som vill erbjuda MBS-efterlevnad som sin egen tjänst.

Egen accesspunkt

Det här driftar Qvalia

Qvalia tillhandahåller och driftar accesspunktsinfrastrukturen: AS4-meddelanden, validering, övervakning, underhåll och uppdateringar när Peppols eller NRS specifikationer ändras. Qvalia lämnar också den överenskomna tekniska dokumentationen för de komponenter som driftas.

Det här äger ni

Er organisation har rollen som Access Point Provider i Nigeria och de skyldigheter som följer med den.

  • Ackreditering hos NRS och Service Provider Agreement
  • Medlemskap i OpenPeppol
  • Accesspunktens identitet och Peppol-PKI-certifikat
  • ISO/IEC 27001-certifiering som omfattar ert Peppol-åtagande
  • Kundavtal, prissättning och support
Connect e-invoicing
async function httpsPost(registrationNumber, body) { await fetch(`https://api.qvalia.com/transaction/${registrationNumber}/invoices/outgoing`, { method: ‘POST’, headers: { ‘Content-Type’: ‘application/json’, Authorization: ‘412ee738……d3e469a7’ }, body }); };
async function httpsPost(registrationNumber, body) {
    await fetch(`https://api.qvalia.com/transaction/${registrationNumber}/invoices/outgoing`, {
      method: 'POST',
      headers: {
        'Content-Type': 'application/json',
        Authorization: '412ee738......d3e469a7'
      },
      body
    });
};

API:er och ett white-label-alternativ för era kunder

Anslut era kunders affärs- och ekonomisystem via Qvalias REST-API:er, eller erbjud Qvalias webbapplikation under ert eget varumärke. Båda körs på samma driftade infrastruktur, åtskild från er Peppol-identitet.

  • Invoicing API: skicka, ta emot och hantera fakturadokument
  • Order API: automatisera inköpsorder och svar
  • OCR API: omvandla PDF-fakturor till strukturerade data
  • Enrichment API: AI-baserad klassificering och konteringsförslag
  • Kopplingar och integrationsstöd för affärssystem
Dokumenttyper

Peppols affärsdokument

PINT NG-fakturor och kreditnotor är de dokument som omfattas av MBS. Samma infrastruktur hanterar andra Peppol-dokument för kunder som handlar på andra marknader.

BIS Billing-faktura

Kreditnota

Självfaktura

Fakturasvar

Message Level Response

Order och ordersvar

Avancerad orderhantering

Katalog och katalogsvar

Leveransavisering

Punchout

Ackreditering i Nigeria i fyra steg




NRS publicerar en ansökningsprocess i tolv steg för Access Point Providers. De fyra stegen nedan grupperar dem.

  1. Ansök hos NRS och OpenPeppol
    Skicka in er ansökan till NRS om interim produktionsbehörighet, ansök om medlemskap i OpenPeppol och underteckna det inledande Service Provider Agreement.
  2. Sätt upp SMP-åtkomst och testcertifikat
    Få åtkomst till Nigerias SMP och begär ett Peppol-PKI-testcertifikat för testerna före godkännande.
  3. Klara konformitetstesterna
    Genomför OpenPeppols anslutningstest, interoperabilitetstester i testmiljön och PINT NG-efterlevnadstester, med er accesspunkt i drift på Qvalias infrastruktur.
  4. Bli ackrediterade och gå i drift
    Kontrasignera det slutliga Service Provider Agreement, ta emot produktionscertifikatet och ackrediteringsintyget och konfigurera er accesspunkt i Nigerias SMP.
Vem det passar

För tjänsteleverantörer som går in i MBS

Egen accesspunkt passar organisationer som måste ha rollen som Access Point Provider i eget namn men inte vill bygga och drifta Peppol-infrastruktur.

  • IT-tjänste- och systemintegrationsföretag i Nigeria
  • Leverantörer av affärs-, ekonomi- och faktureringssystem
  • Outsourcing- och BPO-leverantörer
  • Leverantörer av e-fakturering som går över till Peppol-ramverket
  • Egen ackreditering hos NRS och egen Peppol-identitet
  • Drift, övervakning och uppdateringar av accesspunkten av Qvalia
  • Valfri white-label-applikation och REST-API:er
  • Partnerstöd genom certifiering och lansering

Vad är Merchant Buyer Solution (MBS)?

Merchant Buyer Solution, formellt E-Invoicing and Electronic Fiscal System, är NRS plattform för obligatorisk e-fakturering i Nigeria. Fakturor utbyts via ackrediterade Access Point Providers i Peppol-nätverket enligt specifikationen PINT NG, och fakturadata överförs till NRS. Se mbs.gov.ng.

När blir e-fakturering obligatoriskt i Nigeria?

NRS inför e-fakturering efter skattebetalarnas storlek. Stora skattebetalare, med en årsomsättning över 5 miljarder ₦, startade i november 2025, med kontroll från april 2026. Medelstora skattebetalare, med 1–5 miljarder ₦, startade den 1 juli 2026, med kontroll från januari 2027. Mindre skattebetalare, under 1 miljard ₦, startar den 1 juli 2027, med kontroll från januari 2028.

Vem är Peppol-myndighet i Nigeria?

Nigeria Revenue Service (NRS). Tjänsteleverantörer som är etablerade eller har huvudkontor i Nigeria tecknar sitt Service Provider Agreement direkt med NRS. Leverantörer utanför Nigeria registrerar sig hos Peppol-myndigheten i sitt eget land, eller hos OpenPeppol där ingen sådan finns, och måste dessutom uppfylla NRS lokala krav för nigerianska kunder.

Vad krävs för att bli Access Point Provider?

När NRS ansökningsprocess är genomförd har er organisation ett Service Provider Agreement med NRS, medlemskap i OpenPeppol och en teknisk anslutning till Peppol-nätverket. Processen har tolv steg, från den inledande ansökan och interim produktionsbehörighet, via testcertifikat, interoperabilitetstester i testmiljön och PINT NG-efterlevnadstester, till ackrediteringsintyg och konfiguration i Nigerias SMP.

Här är vår guide till e-fakturering i Nigeria.

Måste vi drifta en egen SMP?

Nej. Nigeria använder en nationell SMP, och det sista steget i ackrediteringen är att konfigurera er accesspunkt där.

Räcker Qvalias ISO/IEC 27001-certifiering för oss?

Nej. Den juridiska person som är tjänsteleverantör måste ha en egen ISO/IEC 27001-certifiering, eller en motsvarighet som OpenPeppol godtar, som omfattar dess Peppol-åtagande. En certifiering som en driftleverantör har kan inte ärvas. Qvalia lämnar den överenskomna tekniska dokumentationen för de komponenter som driftas.

Garanterar ni ackrediteringen?

Nej. Godkännandet ligger hos NRS och OpenPeppol. Qvalia stöder konformitetstester, teknisk dokumentation och lansering.

Hur lång tid tar det?

Ett projekt med Egen accesspunkt tar normalt några månader. Tidplanen beror på befintliga certifieringar, konformitetstester och NRS process.

Kan vi erbjuda våra kunder en färdig applikation?

Ja. Gränssnittet och Peppol-identiteten är åtskilda. Ni kan använda er egen plattform, ansluta kundernas system via Qvalias REST-API:er eller lägga till Qvalias White-label-plattform under ert varumärke.
